Prescriptions techniques particulières
Le découpage des chaussées devra être exécuté à la scie à disque, à la bêche mécanique, en cas de tranchées étroites, à la trancheuse ou par tout autre matériel performant.
Les tranchées transversales, lorsque le fonçage n'est pas obligatoire, seront réalisées par demichaussée.
La tranchée sera réalisée à une distance minimale du bord de la chaussée au moins égale à sa profondeur. S'il s'agit d'une tranchée sous trottoir, la génératrice supérieure de la conduite sera placée à 0,80 mètre au minimum au-dessous du niveau supérieur du trottoir.
Un grillage avertisseur sera mis en place à environ 0,30 mètre au-dessus de la canalisation.
Le remblaiement de la tranchée sera réalisé dans les règles de l'art soit par couche successive de 20 cm et avec un matériel adapté.
Pour faire suite au rendez-vous sur site du 9 juin entre William COLMAIRE patrouilleur à la CCEJR et la Société ISROG + :
SOUS VOIRIE :
1- La réfection provisoire se fera en enrobé à froid
2- La réfection définitive sera réalisée en enrobé à chaud noir, sur l'emprise de vos travaux, voir photos

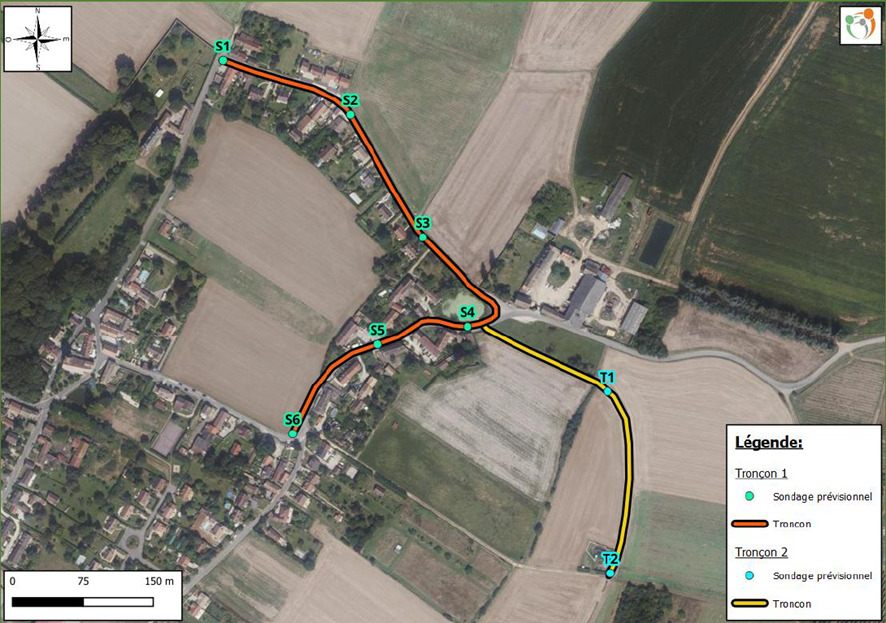

3- Réalisation de 3 prélèvements de 60 mm de large sur 2 mètres de profondeur
Les déblais de chantier non utilisés provenant des travaux seront évacués et transportés en décharge autorisée à recevoir les matériaux extraits par les soins du bénéficiaire de la présente autorisation ou de l'entreprise chargée d'exécuter les travaux.
Le délai de garantie sera réputé expirer le 17 07 2027. Jusqu'à ce jour, le bénéficiaire sera tenu d'assurer un entretien permanent de la chaussée définitivement reconstituée.
Si le marquage horizontal et vertical en rives ou en axe est endommagé, il devra être reconstitué à l'identique.
